发布时间:2019-05-06阅读次数: 来源:徐劲翔
2018年11月底,我队中标芜湖市管线普查项目,由队工程二科下达探测任务。我项目部接到任务单后开始组建芜湖普查项目一部,通过前期对普查区域内现场的踏勘、试验区的探测,制定项目探测进度计划表,编写项目的技术设计书。2018年12底完成探测仪器的方法试验以及试验区的试探测,并提交项目技术设计书、试验区普查数据给监理检查验收,监理检查验收合格后下达了本项目的“开工令”。
2019年1月、2月份,项目前期现场探测组共有42组,受雨雪天气、春节假期等外在因素影响,未能完成“进度计划表”中的探测任务;后期项目部采取增组保进度的策略,于2月25日将探测作业组增至93组,共计260余人,在3月底经监理验收合格后,顺利完成了3、6测区3200公里管线长度的成果资料既定提交计划,截止4月25日现共已完成6200公里的探测任务。

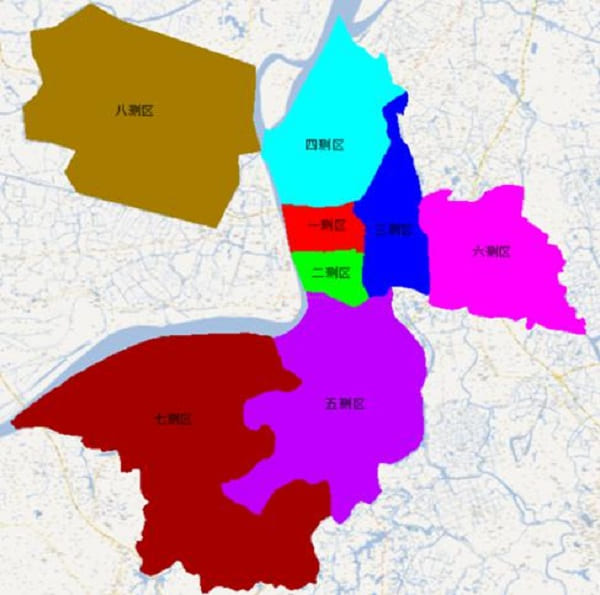

项目测区划分示意图
260余人每天穿梭于道路上作业,对于项目本身来说就是一个很大的安全隐患,局、队领导对项目的实施安全很关注,多次到现场检查指导工作。

2018年12月21日丁局长与相关单位、处室领导在普查现场检查指导工作

2019年1月25日局安工处钱处长在普查现场检查指导工作
2019年4月15日局安工处钱处长在普查现场检查指导工作
项目部为此还专门制定了相应的安全施工规定,不定期的组织全员培训,同时加强现场的巡控,及时纠正作业人员不正之处,让纸面的“规定”加以现场落实,项目人员会上下共同努力,众志成城,高标准、高质量、高效益地圆满完成芜湖市管线普查工作。
